大面积地坪如何施工不开裂?学习中建工艺!
2025-05-13 12:14:32

浏览194次

大面积地坪如何施工不开裂?学习中建工艺!

中园建设
 2025年05月13日 11:40

为强化人员对工艺工序的管控,提升施工质量水平,公司推出标准化工艺做法展播,本期为大家带来《厂房超大高精地坪智能施工工艺》

在实际施工过程中,由于地坪施工面积过大,混凝土在凝结硬化期间经常产生温度和收缩裂缝,加上基层的不均匀沉降和施工中人员操作不当,导致混凝土表面的平整度及地坪裂缝的控制往往较为困难,施工过程中常出现地坪不平整和开裂等问题。

特推广此标准施工工艺技术来满足同类大面积、高精度的地坪施工需求。

厂房超大高精地坪智能施工工艺

1
绘制铠装缝布置图、铠装缝轴线定位

铠装缝要沿着地坪分缝进行设置,一般设置宽度在25米到30米之间,可以小于此区间但是不能大于此区间的上限。

铠装缝的定位轴线的放线要从测量基点引测,放线完成后通过周边其他定位轴线或者墙柱进行复检,轴线偏差保持在±5mm内。

2

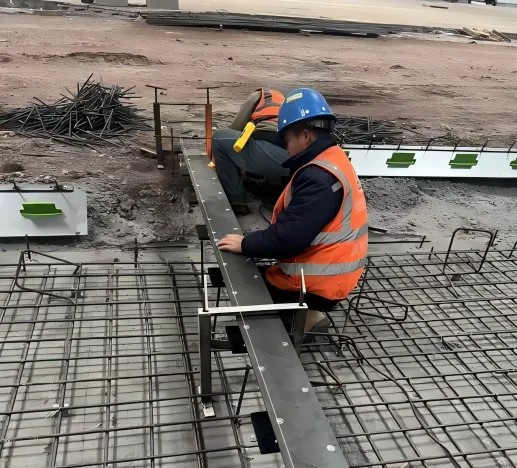

金属铠装缝安装固定

金属铠装缝放置就位后,分段施工,可调节装置由金属铠装缝的两侧套入,每段金属铠装缝的套入数量在3-4个,安装完成后用水平尺进行平整度检测。

铠装缝水平高度调整完成后,使用直径14mm的钢筋对铠装缝焊接焊接固定,钢筋支架的间距为1.5m。

3

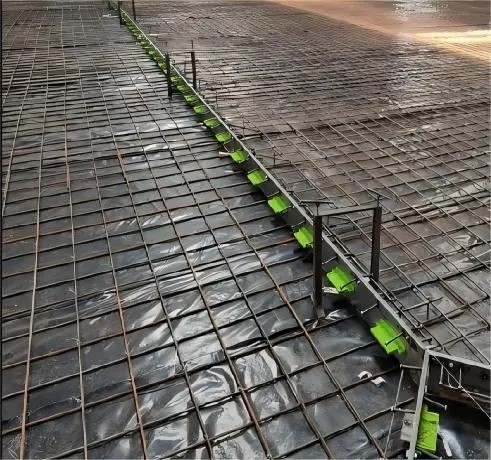

钢筋绑扎

钢筋绑扎应在0.3厚的PE防潮膜施工完成后与金属铠装缝安装同步施工,并与安装固定好的金属铠装缝焊接一体。

4

钢纤维混凝土浇筑

采用泵机输送钢纤维混凝土(钢纤维抗拉强度≥1000MPa,长度60mm,直径为0.75mm,长径比80),浇筑顺序由远到近,由中间向两边。

5

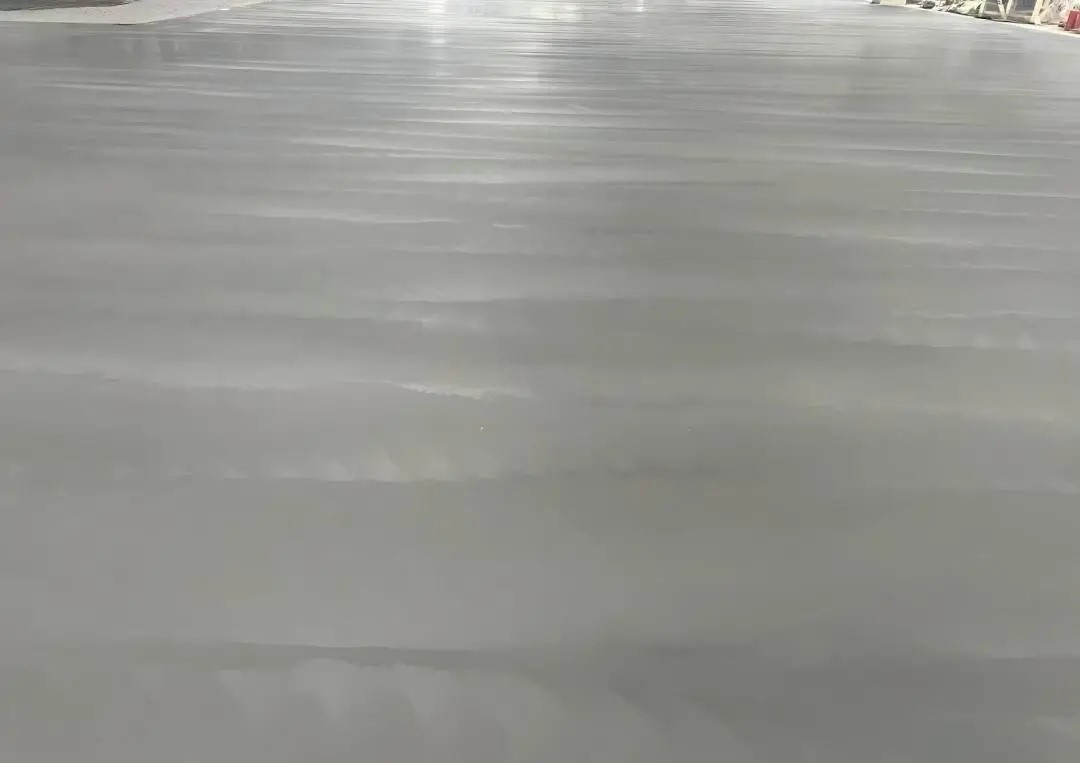

地面精平

钢纤维混凝土浇筑中采用智能激光找平机对地面进行高精度找平,精度控制在2mm/1m,施工效率400-600㎡/h。

6

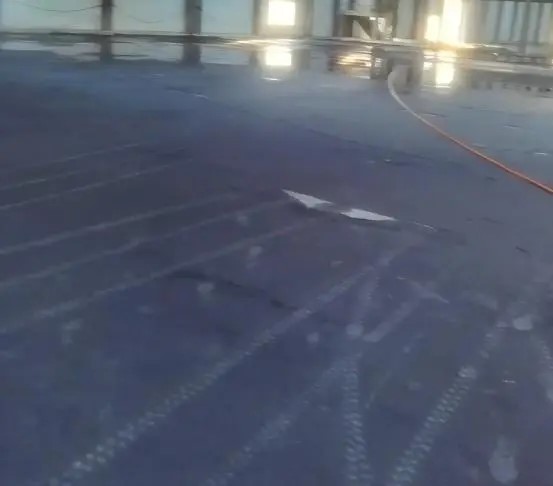

面层打磨、收光、养护

地坪的表面开始硬化时,用加装金属刀片的双轮研磨机进行打磨压光,反复操作3~4次,细微边角处用手工镘刀配合施工。

面层完成后,覆盖塑料薄膜和毛毡布覆盖并洒水养护,保持湿润,养护时间不少于7d,当抗压强度达5MPa后,才允许人员在上方走动。
